La végétalisation de l’avenue Charles de Gaulle dans le cadre des travaux de requalification est programmée à partir de mi-novembre.
Phasage des travaux de voirie

Les travaux de voirie ont débuté le 25 août côté pair depuis la rue de la gare (dans la continuité du nouveau du cheminement piéton lié au travaux du pôle gare) en direction de l’avenue du L. Agoutin. La fin est estimée au 03 octobre (hors intempéries).
Les travaux de requalification du côté impair débuteront le 06 octobre. Fin estimée au 15 novembre (hors intempéries)
Phasage des travaux d'enfouissement des réseaux secs

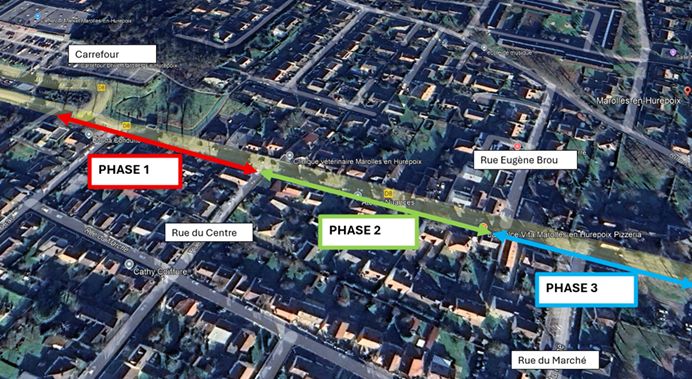

Phase 1 : du n°39 avenue Charles de Gaulle à la rue du Centre
Travaux en domaine public du 16 juin au 4 Juillet – Terminée
Phase 2 : de la rue du Centre à la rue Eugène Brou
Travaux en domaine public du 7 juillet au 25 Juillet – Terminée
Phase 3 : de la rue Eugène Brou à la mairie
Travaux en domaine public du 28 Juillet au 8 Août – Terminée
Les travaux en domaine public comprennent la réalisation des tranchées et de la pose des câbles en attentes nécessaire à l’enfouissement des réseaux. La dépose des réseaux aériens et des poteaux interviendra à la suite des contrôles des concessionnaires (ENEDIS et ORANGE) prévu à la rentrée.
Les travaux en domaines privatifs seront réalisés suivant les rendez-vous convenus entre l’entreprise chargée du raccordement et les riverains.

Assainissement
Des sondages ont d’ores et déjà été effectués avenue Charles de Gaulle au mois d’août 2024 pour vérifier la présence de réseaux souterrains.
Installation du chantier et de la signalisation en septembre 2024
Chemisage de la canalisation principale réalisé à 100%.
Pose du collecteur principal (pour les futures eaux usées) terminée.
Raccordements des propriétés au réseau principal terminés en mars 2025
